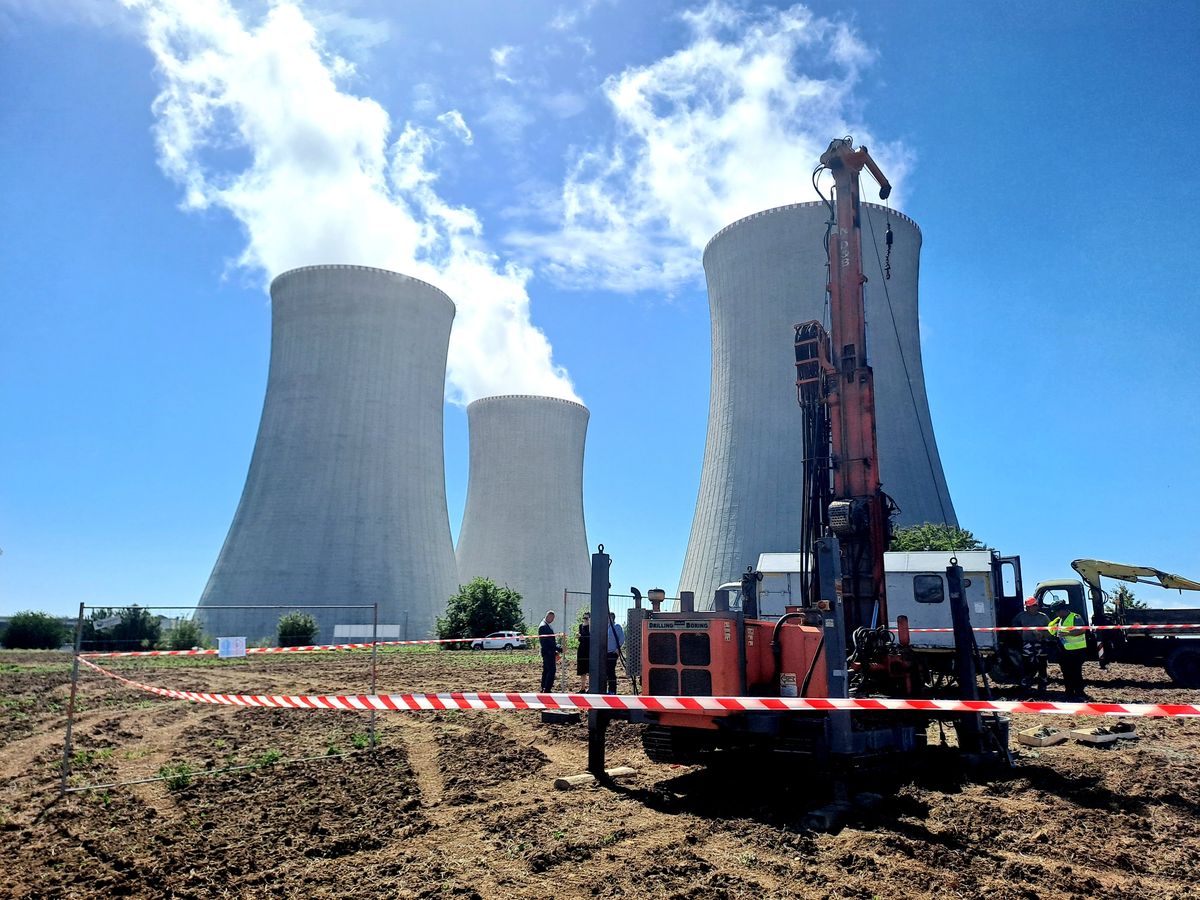

Ještě ve čtvrtek trniště, nyní stohektarová plocha pro českou stavbu století. Pole těsně vedle stávající elektrárny Dukovany bylo včera kolem osmé hodiny večer rozorané a připravené na první vrtání do země. V pátek na něj vyjel první stroj, který provádí geologický průzkum na place, kde vyrostou dva nové jaderné zdroje.
Těžko věřit, že se ještě letos na stejném místě, které vlastní Elektrárna Dukovany II, sklidila úroda hrachu. Nyní už je na place první těžký stroj, který bude vrtat do hloubky více než 30 metrů a odebírat vzorky hornin.
Ve stínu čtyř chladicích věží a drátů vysokého napětí už dříve několik geologických průzkumů proběhlo, tento je však poslední a nejdůležitější.
Přinese totiž klíčové informace, bez nichž by Elektrárna Dukovany II nemohla požádat o stavební povolení a skutečná realizace projektu by se nemohla naplno rozjet.
Nejnovější geologický průzkum se od těch předchozích liší v detailnosti. „Předchozí průzkumy primárně zkoumaly okolí jaderné elektrárny a běžících čtyř bloků, zatímco účelem detailního geologického průzkumu je získat veškeré podklady k tomu, abychom dobře naprojektovali zakládání staveb, které tady budou vznikat, včetně reaktorové haly. Všechny podklady, které získáme, potřebujeme pro zdárný průběh licenčního a povolovacího procesu,“ říká předseda dozorčí rady EDU II a člen představenstva ČEZ Tomáš Pleskač.

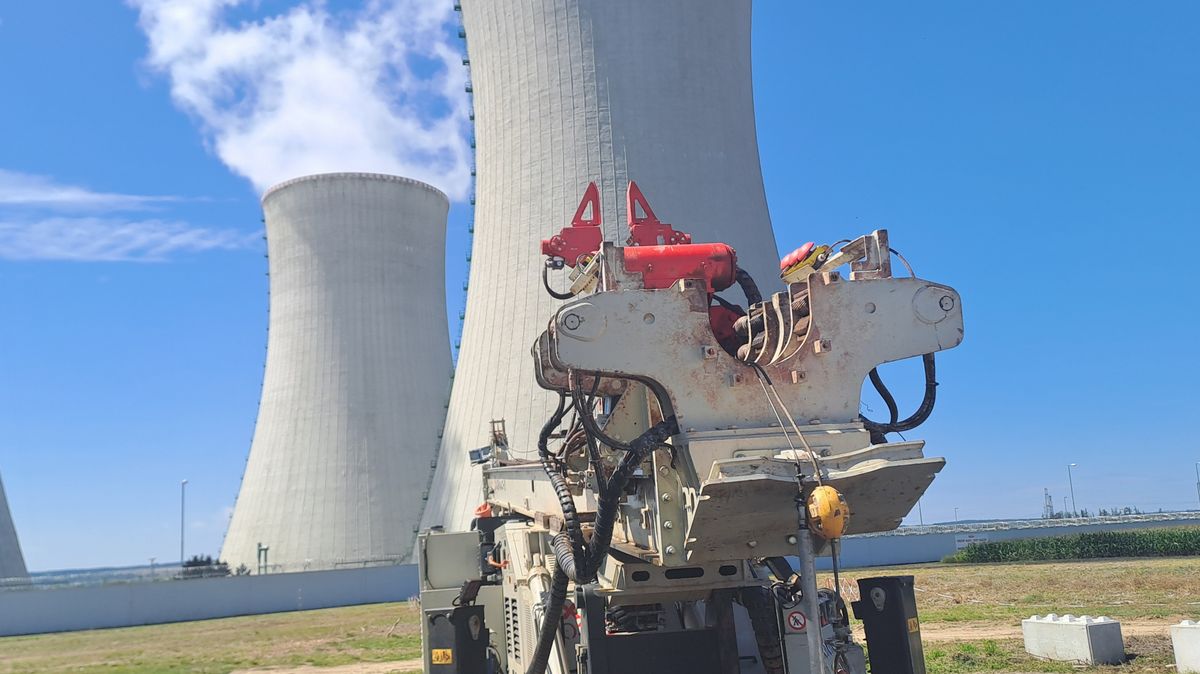

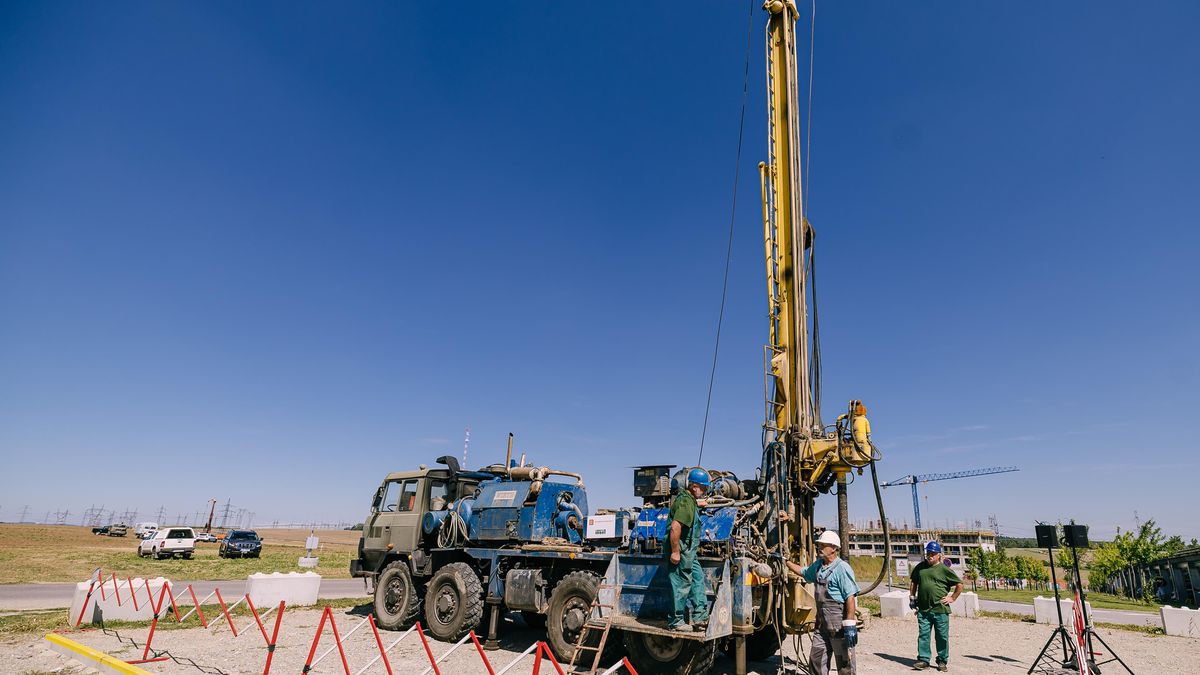

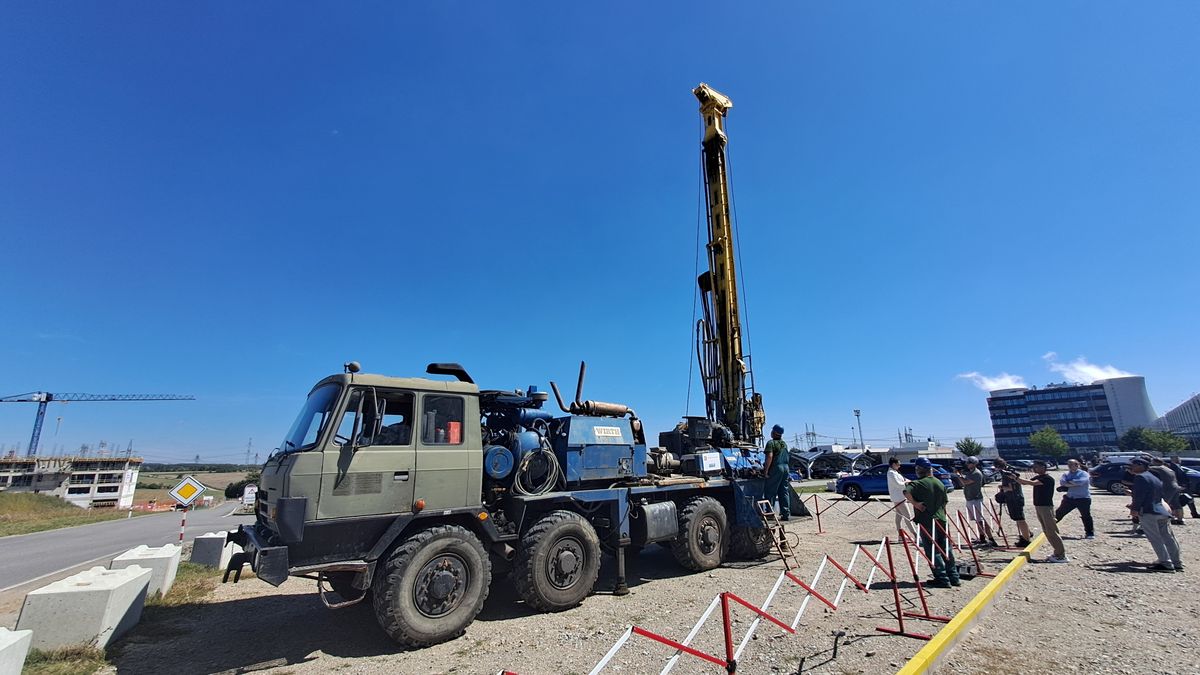

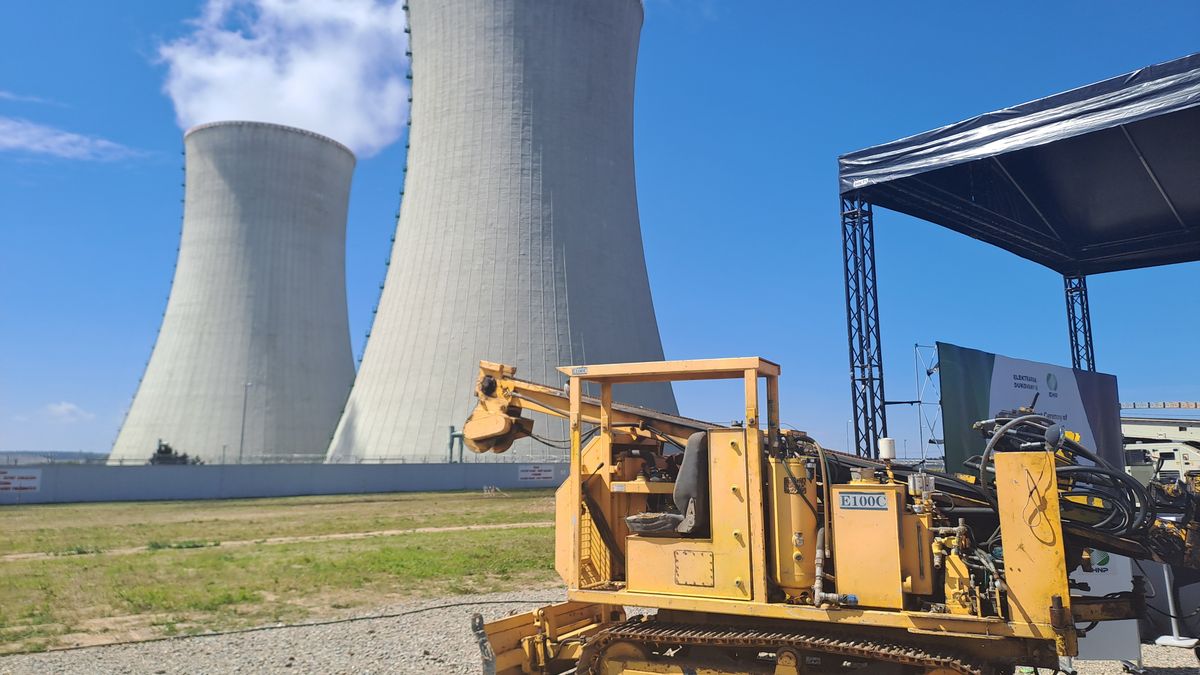

Zatím na poli vrtá jen jeden stroj tempem jeden metr za hodinu. Takových vrtů se musí stihnout do konce března zhruba 300. Některé až do hloubky 140 metrů.
I proto se bude vrtat i v noci, čtyřiadvacet hodin denně sedm dní v týdnu i během svátků. Obsluhovat stroje bude asi 40 lidí.
Zatím je v Dukovanech pět strojů, které na svou práci teprve čekají. „Do budoucna počítáme s tím, že posílíme na maximálně deset strojů, což by mělo v pohodě pokrýt tempo, které je potřeba,“ říká vedoucí vrtných prací Jan Tenenko.
Průzkum bude probíhat několik měsíců. „Poté dojde k laboratornímu vyhodnocování vzorků a sestavení závěrečné zprávy. Ukončení celého procesu předpokládáme v příštím roce,“ nastínil další kroky generální ředitel Elektrárny Dukovany II Petr Závodský.
Jde přitom o běžný geologický průzkum, vrty probíhají víceméně rutinně, jen jeho účel je specifický. Vyvrtaná hornina se ukládá do beden, které geologové popíší ještě v lokalitě a odsouhlasí jejich převoz do skladu v okolí. Následně je prozkoumají.
Se zádrhely se nepočítá
Investor si nedovede představit, že by průzkum odhalil něco, co by stavbě zabránilo. „Nepředpokládám, že by nás tam něco překvapilo. Myslím, že průzkumy, které tady proběhly v minulosti, nám dávají dostatečnou jistotu, že ta lokalita je správně zvolená,“ říká Pleskač.
Práce startují ani ne dva měsíce poté, co společnost Elektrárna Dukovany II a jihokorejská firma KHNP podepsaly smlouvu. „To, že se zahajují průzkumy takto bezprostředně po nabytí účinnosti smlouvy, svědčí o tom, že je jak tým na straně EDU II, tak na straně dodavatele KHNP připraven a práce jsou zahájeny podle harmonogramu, který je nasmlouván,“ říká Pleskač.
Průzkum realizuje česká firma ČEZ Energetické produkty a její subdodavatelé. „Tímto se již v rané fázi projektu potvrzuje, že těsná spolupráce mezi KHNP a českými podniky je tím prvořadým cílem,“ říká generální ředitel KHNP Jooho Whang.
Účast českého průmyslu by do roku 2036 měla dosáhnout alespoň 60 procent. „Znovu se ukazuje, že to se zapojením českých firem myslí vážně. Firmy, které v regionu působí, už nyní pomáhají modernizovat jaderné elektrárny. Já osobně z naplnění slibu KHNP strach nemám. Všechny práce na projektu běží podle plánu a pod přísným dohledem špičkových odborníků,“ uvedl ministr průmyslu a obchodu Lukáš Vlček (STAN).
Rány a zvuky nedalekého vrtání doléhají až ke stávající elektrárně Dukovany. Stroje jsou poměrně hlučné a trochu omšelé. Ačkoli to tak nevypadá, většina z nich je stará teprve rok, ale bývají v provozu ve dne v noci, což je na jejich vzhledu znát.
„Nejprve budou provedeny neinvazivní geofyzikální průzkumy o délce profilů přibližně 10 kilometrů současně s realizací přibližně 300 inženýrsko-geologických vrtů o celkové předpokládané hloubce 12 410 metrů. Následně bude realizováno zhruba 350 penetračních sond s celkovou délkou 5 277 metrů,“ popisuje detaily průzkumu ředitel divize společnosti ČEZ Energetické produkty Pavel Donát.
Oba jaderné bloky by měly vyjít na 407 miliard Kč v cenách z roku 2024. Je tak možné, že se cena elektrárny ještě změní, i když příliš prostoru k navýšení podle vedení společností KHNP i EDU II už není. A roli také bude hrát kurz koruny.
Betonáž je naplánována až na rok 2030, elektrárna by měla zahájit zkušební provoz v roce 2036. S ročním odstupem by se měl začít stavět druhý blok elektrárny.
